Day1

2015.3.07

待ちに待った着工です!

昨年からスタートした建築計画。ご家族がしっくりするプランを練りに練って、やっと図面が完成し着工の日を迎えました。敷地にはまだ雪が残り、早春の朝日が眩しい地鎮祭日和!お子様達も目パチクリでしたが、一番嬉しかったのはこの日を夢見てきたご夫妻ですね。手作り感満載のお家ができるのが楽しみですね♪


Day2

2015.3.26

基礎工事開始

基礎工事が開始いたしまして、鉄筋工事が完了し

基礎のベースコンクリートの打設が完了しております。

今後、外周部の型枠工事が行われます。


Day3

2015.3.30

耐圧コンクリート打設

耐圧版までのコンクリートを打設いたしました!

打設後、写真のようにコンクリート表面のひび割れを抑えるために金ごてで丁寧に均します★


Day4

2015.4.08

テント解体!

基礎のテントが解体され、基礎の全景が現れました★

あとは基礎回りを埋め戻して玄関土間コンクリートを施工して基礎完成です!!


Day5

2015.4.17

1階床組み

大工工事が始まりました!

もうすぐ建て方工事を行います!


Day6

2015.4.23

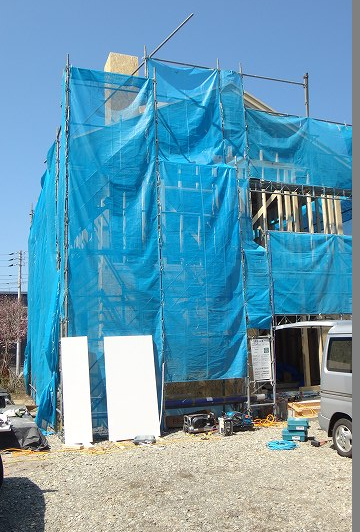

上棟!

柱・梁・小屋組みが完成し、無事上棟を迎えました!屋根大きな柱のようなものが見えますが、これは・・・・煙突の下地です!これから壁に合板を貼りまして、サッシや玄関ドアを順次設置してまいります!!


Day7

2015.5.02

配線立会!

M様と一緒にスイッチやコンセントなど電気配線の確認を行いました!お子様もロフトに上ったりと楽しく立会をさせて頂きました!今後は断熱や石膏ボードの工事を進めてまいります!!


Day8

2015.5.15

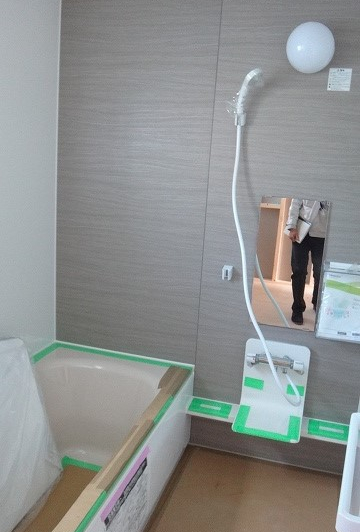

ユニットバス設置!

浴室の設置が完了しました!アクセントパネルが落ち着いた空間にしてくれていますね☆


Day9

2015.5.21

造作工事中!

大工工事の終盤に差し掛かりまして、現在造作工事を行っております!無垢材を使用してのニッチ施工など、どんどん形になっていくのが楽しいですね☆


Day10

2015.5.26

階段組み立て工事!

無垢材(パイン)の階段を設置しております!ササラ桁という段板を乗せる板を固定し、段板を乗せて階段組み立て完了致します!階段ができると一気にお家の雰囲気が変わりますます完成が楽しみになりますね☆


Day11

2015.6.05

大工工事完了!

キッチン・階段・ドア枠等の造作作業が終わり、無事大工工事完了を迎えました!次はいよいよ最後の仕上げ工事へと作業を進めまして、まずは居間のガラスドアの施工を行いました☆これから塗装工事ということで、このドアや階段などを仕上げさせて頂きます!!


Day12

2015.6.22

塗り壁が仕上がりました!!

漆喰の施工が完了して、これで天井・壁・木部の仕上げが完了しました!あとは、タイル・設備機器の取り付け・清掃等の作業のみということで、間もなく完成を迎えます☆楽しみですね!!


Day13

2015.6.29

祝!竣工!!

本日カーテンを取り付けして無事M様邸のすべての工事が完了しましたので、早速関連業者と一緒に社内検査を行いました!より安心したお住まいにさせて頂くようしっかり点検致します!!それにしてもストーブがかっこいいですね☆


Day14

2015.7.13

素敵なお家が完成しました☆

M様邸本日お引渡しをさせて頂きました!暖炉・吹上・ロフトなどワクワクする要素満載で毎日が楽しくなりますね☆
これからも末長いお付き会いよろしくお願いいたします!!
